De fleste studieledere mangler ikke dygtige folk. De mangler den rigtige ressource på det rigtige tidspunkt. Fotografen er ledig, men infinity-coven er dobbeltbooket. Tirsdag har retouch ingenting at lave, og torsdag står de i flammer. Vareprøverne har ligget på en hylde i to dage, fordi produceren var midt i et andet job, da kassen kom ind. Det er ikke et bemandingsproblem - det er kapacitetsplanlægning, og de fleste studier prøver stadig at klare det med et delt regneark.
Den her artikel giver jer en model, der virker i et high-volume packshot-studie: hvad I bør måle, hvordan I får et brugbart forecast på efterspørgslen, hvordan I finder den flaskehals der reelt holder produktionen tilbage, og hvordan I gør modellen til en ugentlig rytme, teamet kan bruge i praksis. Den læser ens, uanset om I kører et kommercielt studie med mange forskellige kundejobs eller et in-house brand-studie, der skubber én sæsons SKU-volumen direkte ud på jeres egen webshop - ressourceområderne og logikken bag flaskehalsen er den samme.
TL;DR
- Kapacitet er ikke ét tal - det er det laveste af fem ressourceområder.
- Flaskehalsen flytter sig. Et studie der var fotograf-bundet i Q1, kan være retouch-bundet i Q3, så snart volumen stiger.
- Et brugbart forecast kræver tre input: bekræftede jobs, baseline for faste kunder og kendte sæsondrops.
- Kun den bindende flaskehals er værd at bruge ressourcer på - indtil den næste tager over.
- En ugentlig rytme med ét fælles realtidsbillede slår en månedsplan i et regneark hver gang.
Hvad kapacitetsplanlægning egentlig dækker
I et packshot-studie handler kapacitetsplanlægning om at holde det arbejde, I har sagt ja til - plus det I med rimelighed kan forvente - op mod de timer, der reelt er til rådighed på alle de ressourcer, der skal til for at få et færdigt asset ud af døren. Ikke kun kameraet.
De fleste studier planlægger kapacitet, som om det var én skala: "hvor mange shoot-dage kan vi nå i denne måned?" Det tal siger ingenting alene. En shoot-dag uden retouch i den anden ende leverer ikke et asset. En ledig retouch-time uden en godkendt prøve foran sig er død tid. Det I planlægger efter, er det færdige asset - og det forudsætter at hele linjen flytter sig i samme tempo.
En brugbar definition: kapacitetsplanlægning er svaret på to spørgsmål, opdateret hver uge.
- Med alt det vi allerede har sagt ja til - hvor hober arbejdet sig op næste gang?
- Hvis et nyt job lander i morgen, hvad er den tidligst realistiske leveringsdato, vi kan love kunden?
Tager det mere end fem minutter at svare, så virker modellen ikke.
De fem ressourceområder, I skal planlægge mod

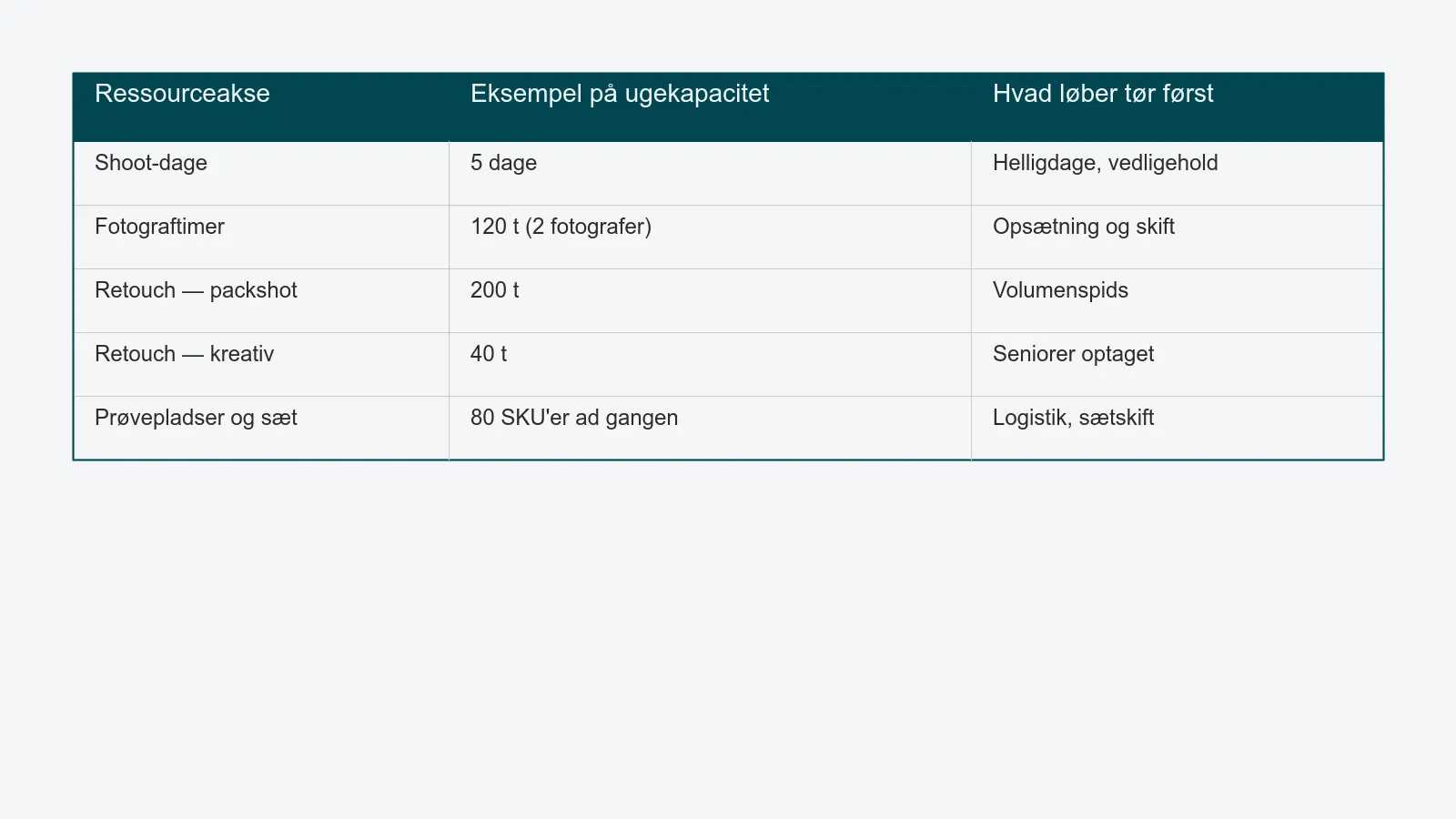

Et packshot-studie har fem områder, der hver for sig kan begrænse throughput. Kapaciteten er det laveste af de fem - aldrig det højeste, aldrig gennemsnittet.
- Tilgængelige shoot-dage. Kalenderdage hvor studiet er bemandet og åbent, fratrukket vedligehold, helligdage og forhåndsbookede prioritetsjobs. Det her tal er det, der oftest pyntes på; en dag der kun er "halvt holdt", tæller som en halv dag.
- Fotograftimer. De faktiske skydetimer pr. fotograf pr. uge - efter setup, nedpakning, briefing og on-set QA er trukket fra. En fornuftig tommelfingerregel er at tage 20–30 % af de skemalagte timer.
- Retouch-timer pr. niveau. Del op i mindst to puljer: high-volume packshot-retouch og mere kompleks kreativ retouch. Behandl dem som adskilte kapaciteter - en senior retoucher der bruger eftermiddagen på at rydde op i en stak standardpackshots, er en skjult omkostning.
- Prøvepladser og fysisk flow. Prøveborde, tøjstativer, returhylder. Skyder I 200 SKU'er om ugen, men der kun er plads til at klargøre 80 ad gangen, så er flaskehalsen logistisk - ikke kreativ. Modulet til vareprøver er det, der gør det her område målbart i realtid.
- Sæt og udstyr. Cyklorama, infinity-cove, mannequin-rig, ghost-mannequin. Hvert sæt har en setup-tid, og at skifte mellem dem midt på dagen koster mere kapacitet, end skemaerne plejer at indrømme.
Læg planen mod alle fem hver uge. Det ærlige tal er det, der løber tør først.

Sådan får I et brugbart forecast
I behøver ikke statistik for at forudse efterspørgslen i et packshot-studie. I skal bruge tre input - samlet ét sted.
Bekræftede jobs. Briefs der er underskrevet og lagt i kalenderen. De nemme.
Baseline for tilbagevendende arbejde. For hver fast kilde til arbejde - en ekstern kunde i et kommercielt studie, eller en varekategori eller et sub-brand for et in-house team - det rullende fire-ugers gennemsnit af leverede SKU'er. Et spor der har leveret 80–120 SKU'er om ugen i et halvt år, leverer med stor sandsynlighed 80–120 SKU'er igen næste uge - også før nogen har sagt det. Behandl det som forpligtet kapacitet.
Kendte sæsondrops. Spørg hver fast kunde om deres næste fire launch-vinduer - eller, hvis I er in-house, kig i jeres egen merchandising- og kanalkalender. Sæt dem i den samme kalender. Et drop I kendte til i januar, er ikke et akut problem i august.
Læg de tre lag oven på hinanden, og I har et ærligt billede 8–12 uger frem. De fleste studier stopper ved bekræftede jobs og bliver så hver tredje måned overrasket over efterspørgsel, der i virkeligheden var fuldt forudsigelig.
For en bredere kontekst om hvordan det her hænger sammen med selve produktionslinjen, gennemgår packshot-workflow-guiden de syv faser, et job bevæger sig igennem, og hvor planlægningen kobler sig på.
Sådan finder I den bindende flaskehals
Når de fem områder er på plads og forecastet ligger, er næste spørgsmål: hvilket område løber tør først? Ikke alle på én gang - præcis ét. Theory of Constraints, den driftsledelsesramme der er gennemgået grundigst i 2024-reviewet af metoder til flaskehalsidentifikation i Applied Sciences, bygger på en enkel observation: ethvert system har én bindende begrænsning ad gangen, og forbedringer alle andre steder hæver ikke throughput.
Tre signaler peger typisk på den bindende flaskehals i et packshot-studie.
- Hvor work-in-progress hober sig op. Stables filerne i retouch-pipelinen, men aldrig i shoot-pipelinen, så er retouch bindende.
- Hvor load-to-capacity er højest. Tag forpligtede timer divideret med tilgængelige timer pr. ressource. Det område der ligger over 90 %, er bindende. Alt over 100 % er allerede forsinket.
- Hvor bufferne tørrer ud. Kommer prøver altid for sent ind til shoot, men sjældent for sent til retouch, så er prøvelogistikken bindende opstrøms.
Flaskehalsen flytter sig. Et studie der var fotograf-bundet ved 800 SKU'er om ugen, ender retouch-bundet ved 1.400. Find den på ny hver måned - ikke en gang om året.
Scenarieplanlægning op mod peak
Peak-perioder - modedrops, julekampagner, lanceringer af nye kollektioner - er der, hvor kapacitetsplanen enten holder eller afslører hvor tynd, den var.
Byg tre scenarier for hvert peak-vindue. Otte uger frem er rigeligt til, at de er brugbare.
Base case. Forventet efterspørgsel på den rullende baseline. Planen dækker uden overarbejde.
Stretch case. Efterspørgsel 25 % over baseline. Skriv eksplicit ned, hvilket område der knækker først, og hvad I gør ved det - typisk: en ekstern retoucher ind i to uger, skub de mindst hastende jobs, eller saml SKU'er i serier for at skære ned på sætskift.
Break case. Efterspørgsel 50 % over baseline. Det er den samtale, I tager i forvejen med den, der ejer deadlinen - kommercielt team i et studie der skyder for kunder, eller merchandising og kanalansvarlig i et in-house brand-team - ikke den dag kunden eller webshoppen ringer. Hvad takker I nej til eller skubber tilbage, hvad omskemalægger I, hvad sender I videre til en ekstern partner?
En planlagt break case er ikke en fejl. En uplanlagt er. Artiklen om at reducere packshot-turnaround går mere konkret ned i de greb, der presser cyklustiden ned, når peak alligevel rammer hårdere end forventet.
Sådan bliver modellen til en ugentlig rytme
En kapacitetsplan, der ligger i et kvartalsdeck, er pynt. Den skal være den måde, studiet bliver kørt på i hverdagen.
En praktisk rytme:
- Mandag morgen, 30 minutter. Studieleder, lead producer og lead retoucher. Hold sidste uges faktiske tal op mod forecastet. Bekræft den bindende flaskehals. Lås ugens bookinger mod kapaciteten - ikke mod optimismen.
- Onsdag, 15 minutter. Midtugetjek på det bindende område. Er retouch presset, hvad skubbes? Er prøverne forsinket, hvad rokerer I rundt på?
- Fredag, 30 minutter. Opdatér det rullende 8-ugers forecast med alt nyt. Bekræftede jobs, baselines for faste kunder, drop-datoer. Send det samme billede ud til hele studiet igen.

Rytmen virker kun, hvis alle kigger på de samme tal. Et regneark som én person opdaterer manuelt, er kilden til hver eneste "jeg vidste ikke, at studiet var fyldt"-samtale. Et levende kapacitetsoverblik, ejet af den person der driver studiet, er det, der gør rytmen holdbar. Rollesiden for studieleder viser, hvordan dashboardet sidder midt i hverdagen, og rapporteringsmodulet er der, hvor sidste uges faktiske tal kommer fra. Om jeres throughput så går til eksterne kunder i et kommercielt studie eller fodrer jeres egen kanal fra et in-house brand-studie, er rytmen den samme.
En kapacitetsplan, I stoler på, er forskellen mellem et studie der trygt kan sige "ja, det leverer vi", og et der stille håber på, at det nok går.
Sådan kommer I i gang
Hvis jeres planlægning i dag er et regneark plus en mavefornemmelse, så start med tre ting i denne uge.
- Skriv de fem ressourceområder ned, og en ærlig ugentlig kapacitet for hvert af dem.
- Træk de seneste fire ugers leverede SKU'er pr. kunde ud, og kald det baseline.
- Find det ene område, der løb tør først i hver af de fire uger. Det er jeres bindende flaskehals. Læg næste kvartal omkring den.
Når I vokser fra regnearket - og det gør I, et sted mellem 500 og 1.000 SKU'er om ugen - erstatter et system til kapacitetsplanlægning de manuelle opdateringer med et levende billede på tværs af fotografer, sæt, prøver og retouch. Det er der, kapacitetsplanlægning holder op med at være en månedlig brandslukning og bliver til måden, studiet kører på.
